——陕煤地质油气公司50008井队苏里格气田项目实现效率质量双突破
作者:孙晓坤
2025年上半年,陕西煤田地质油气钻采有限公司50008井队在内蒙古乌审旗苏里格气田历经3个月鏖战,高效完成4口常规定向井施工任务,钻进总进尺达14593米,为实现全年钻井目标奠定了坚实基础。从-20℃时的开工首钻到初夏井组全部顺利完井,井队以“铁纪+科技+创新”组合拳,高效完成了上半年施工任务,实现效率与质量双突破。

岁首出征 破冰攻坚保进度

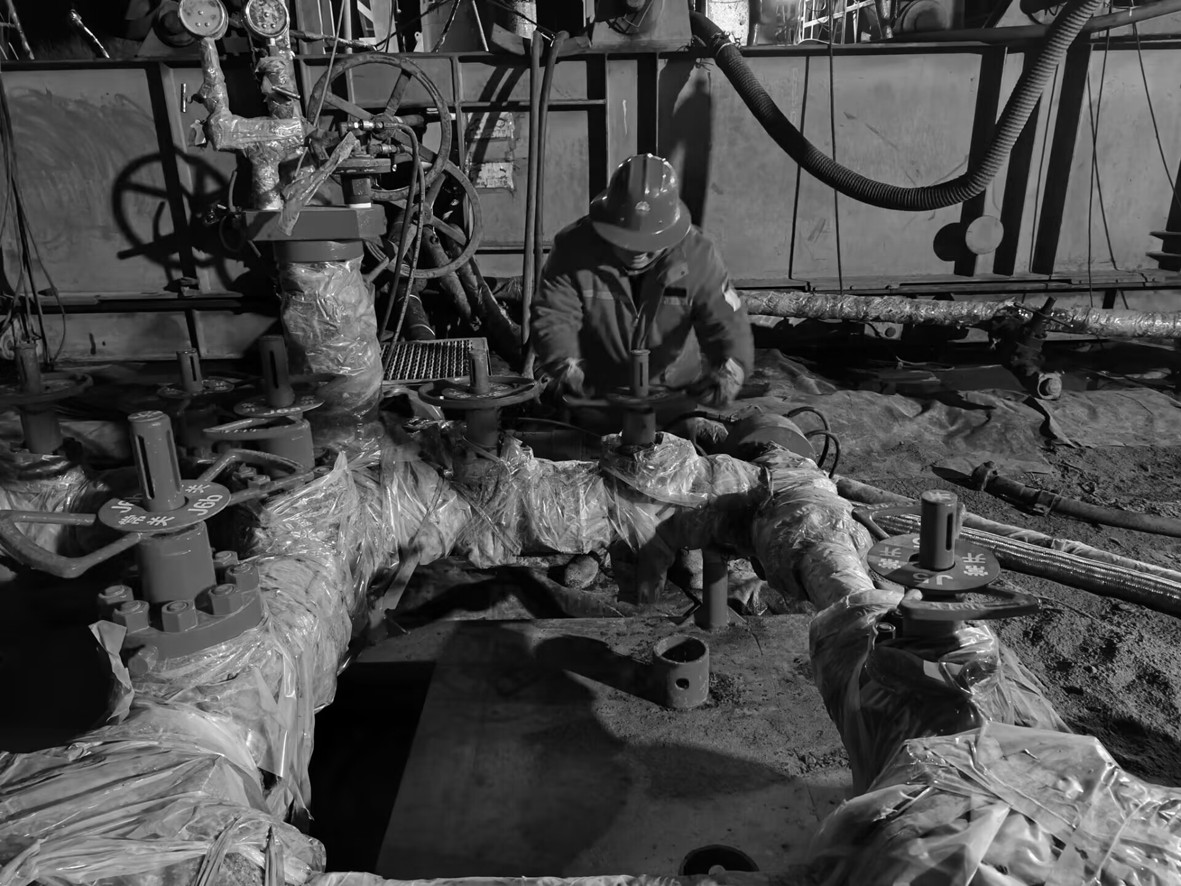

农历正月初七,50008井队已进驻苏里格气田施工现场。在-20℃极端低温的井场区,井队采用“设备保温+流程优化”双举措,用加热带与保温棉对设备、气路、油路进行保温,检查设备润滑系统,制定低温作业下设备操作规程,保证设备正常运转,同时做好人员保暖工作。在超低温环境下,液压系统的润滑油黏度骤增,管线容易被冻裂,操作人员的双手在刺骨寒风中捏不住工具,护目镜上的水气凝结成冰花,呼出的白气在安全帽檐上结成冰凌,就连送到井场的饭菜也得用保温桶层层包裹。这场与严寒的较量,是对设备极限性能的测试,更是对钻井人意志与专业度的终极考验。从晨曦微露到星斗满天,井队全员24小时轮班值守,以“破冰”姿态保障设备正常运转,为后续施工争取宝贵时间。
定向施工 智控精钻提质量
针对小井眼常规定向井造斜段、稳斜段施工难点,井队利用MWD随钻测量技术,选用42无线随钻测斜仪,在千米井下实时监测井斜、方位变化情况,结合随钻测斜数据实时修正,同时采用四合一钻具组合,通过调节短钻铤长度实现造斜、稳斜一趟钻完成,井斜变化控制率在5°/100米,大大提升了滑动钻进速度与精度。4口井靶区命中率100%,二开钻井周期由去年的12天压缩至9天,机械钻速提升20%。
针对施工过程中可能遇到的井漏、溢流、卡钻等复杂情况,井队优化钻井液性能,合理调整钻井液密度、黏度和失水造壁性,避免因钻井液密度过高或性能不佳导致井漏、井塌,完钻前200米进一步优化钻井液性能,维护井壁稳定,确保电测一次顺利。此外,时刻保持井眼清洁,合理控制钻井液排量和性能,及时携带岩屑,防止岩屑床的形成,减少卡钻风险。4口井全周期未发生卡钻、井漏等复杂事故。
安全管理 铁纪护航零事故
井队构建了“全员责任+智能监控+实战演练”安全管理体系,明确岗位安全职责清单。针对起下钻、下套管、安装封井器、固井等12项关键工序,实现干部跟班加视频监控管理,有效避免潜在安全隐患的发生。井队制定了年度安全培训计划和年度应急演练计划,每月安排培训和应急演练,截至目前已开展应急演练3次,隐患排查整改率100%,逐步提高人员的安全意识、操作水平及突发情况下的应急响应能力。井队每日进行安全隐患排查,通过自查自改,及时发现安全隐患并整改。通过制度约束、技术保障、人员意识提升多维度发力,钻井作业从准备到完井全流程安全可控,实现了施工全流程安全生产零事故。
规范管理 标准赋能提效率
井队定期对钻井设备进行检查、维护和保养,确保设备正常运行。每口井施工前做好计划,合理安排工作时间,各工序紧密衔接,有效缩短了单井作业时间,提升了整体作业效率。井队严格把控井身质量,已完井的井斜和方位偏差均控制在设计要求范围内,保障了后续完井作业的顺利进行。实行视频监控与干部跟班制度后,钻井作业违规率大幅降低。推行“一井一策”施工方案,针对每口井的易漏层、硬夹层等难点,提前做好施工预案,减少复杂情况处理时间。多措并举,钻井效率显著提升:单井二开平均钻井周期9.2天,较上年度缩短2.68天;单井建井周期24.91天,较上年度缩短2.44天;单井平均机械钻速19.75米,较上年度提升20%。
从凛冽寒冬到灿烂初夏,50008井队以“每米必争”的攻坚精神,将科技创新力、管理执行力化为生产硬实力,树立气田高效钻井新标杆,持续为能源保供贡献油气钻采力量。
